Plantilla de plan de mantenimiento preventivo en Excel

Plantilla de plan de mantenimiento preventivo en Excel
En casi toda pyme el mantenimiento vive en tres sitios al mismo tiempo: la memoria del técnico, un cuaderno con las tapas sueltas y el chat donde alguien escribió «hay que cambiarle el aceite a la compresora» hace ocho meses. Cuando la máquina se detiene, todo el mundo recuerda ese mensaje. Antes, no.
Lo que falla no es la lista de equipos: casi nadie tiene problemas para enumerar lo que hay en el taller o en la bodega. Lo que falla es la fecha. Saber cuál toca esta semana, cuál se pasó y cuál todavía puede esperar es una decisión que se toma todos los lunes y casi siempre a ciegas. Sin esa fecha, el mantenimiento preventivo se convierte en correctivo con un nombre más amable, y se paga en horas muertas, en repuestos urgentes y en clientes que no reciben a tiempo.
Esta hoja resuelve solo esa parte del problema: un calendario por equipo, con la frecuencia de cada actividad, la fecha del último servicio, la fecha del próximo, los días que faltan y un estado que cambia de color por su cuenta. No programa la producción, no lleva órdenes de trabajo ni inventario de repuestos. Es el tablero que se abre el lunes por la mañana para decidir a qué equipo se le mete mano primero.
⬇ Descargar la plantilla (Excel .xlsx)Qué es el formato y para quién está pensado
Es una hoja de cálculo con una fila por combinación de equipo y actividad. Cada fila guarda lo mínimo para responder tres preguntas: cada cuánto se hace, cuándo se hizo por última vez y cuándo toca la siguiente. Todo lo demás —el próximo servicio, los días restantes, el estado— lo pone la hoja. Usted escribe fechas, frecuencias y nombres; la aritmética no es asunto suyo.
Está pensada para quien tiene entre cinco y cincuenta equipos propios y los mantiene con personal interno o con un técnico que viene cuando lo llaman: talleres de mecánica, panaderías con hornos y amasadoras, flotas pequeñas de reparto, plantas de alimentos, lavanderías, consultorios con autoclave, imprentas y bodegas con montacargas. En todos esos casos el patrón se repite: si el equipo se detiene sin aviso, se detiene la operación y con ella la facturación del día.
No sustituye el manual del equipo: lo traduce a un calendario que se puede revisar y corregir. Si el fabricante pide revisar cierta pieza cada cierto número de horas de uso, esa recomendación se convierte aquí en una frecuencia en días. La hoja no decide por usted; solo impide que la decisión se olvide.
Qué incluye la plantilla
| Bloque | Qué contiene | Para qué sirve |
|---|---|---|
| Cabecera de parámetros | Fecha de consulta, umbral de aviso en días y nombre del responsable del plan | Fija contra qué día se miden los días restantes y a partir de cuándo un servicio se considera próximo |
| Hoja del plan | Una fila por equipo y actividad, con las once columnas del formato | Es el cuerpo del calendario: aquí se escribe y aquí se lee |
| Próximo servicio | Columna calculada a partir de la fecha y de la frecuencia | Evita la suma manual y el error de mes que se arrastra durante medio año |
| Días restantes | Columna calculada contra la fecha de consulta | Es el número que decide la prioridad de la semana |
| Estado | Columna calculada con tres valores posibles | Convierte el número en una señal: vencido, próximo o al día |
| Resumen del pie | Tres conteos por estado y el total de filas | Dice de un vistazo cuántos equipos están en cada situación |
| Formato condicional | Colores aplicados sobre la columna de estado | Permite leer la hoja de lejos, sin mirar los números |
| Lista de estados | Validación de datos sobre la columna de estado | Impide escribir variantes que rompan el conteo del pie |
La cabecera es lo primero que hay que ajustar: la fecha de consulta y el umbral de aviso, es decir, con cuántos días de antelación quiere enterarse. Un taller que compra repuestos por encargo pondrá un umbral amplio; una panadería que resuelve el mismo día lo dejará corto.
No hay bloques escondidos ni macros: si un número no cuadra, se selecciona la celda y se ve de dónde sale.
Las columnas, una por una
| Columna | Qué se escribe | Qué se calcula |
|---|---|---|
| Equipo | El nombre con el que todos lo conocen en la planta, no el del catálogo | — |
| Código | La placa o el número interno de inventario | — |
| Ubicación | Área, línea o sala donde está instalado | — |
| Actividad | Qué se le hace exactamente: cambio de aceite, revisión de bandas, limpieza de filtros | — |
| Frecuencia (días) | Cada cuántos días corresponde esa actividad | — |
| Último servicio | La fecha en que se ejecutó la última vez | — |
| Próximo servicio | Nada: se deja en blanco | Último servicio más frecuencia |
| Días restantes | Nada: se deja en blanco | Próximo servicio menos la fecha de consulta |
| Estado | Nada, salvo que se quiera forzarlo a mano | Vencido, próximo o al día, según los días restantes y el umbral |
| Responsable | Quién ejecuta o coordina la actividad | — |
| Costo estimado | Lo que se presupuesta para esa intervención | —, porque el valor cambia con el repuesto y con el proveedor |
Las tres columnas calculadas no se tocan: si alguien escribe encima, la fila deja de responder y el pie empieza a mentir.
La actividad merece cuidado: «mantenimiento general» no es una actividad, es una intención. Una fila que dice «cambio de aceite y filtro de aire» se puede programar y verificar; una que dice «revisión general» termina en una discusión sobre qué se revisó. Dos rutinas con frecuencias distintas van en dos filas, aunque compartan código.
Cómo se calcula el próximo servicio y el estado
El próximo servicio no se escribe: se suma. La hoja toma la fecha de la columna de último servicio y le añade el número de días de la frecuencia. Una fecha más un número de días es otra fecha, y esa es toda la fórmula: cuenta días corridos, sin meses de distinta longitud ni años bisiestos que recordar.
Los días restantes son la resta que convierte el calendario en una lista de prioridades: al próximo servicio se le quita la fecha de consulta. Si el resultado es positivo, faltan esos días; si es cero, el servicio toca hoy; si es negativo, el equipo lleva exactamente esos días de retraso. Ese signo es la información más valiosa de la hoja, porque un vencido de tres días y un vencido de tres meses se ven igual en una lista de fechas y muy distinto en un número negativo.
El estado no es una opinión: es un umbral. La hoja compara los días restantes con la casilla de aviso de la cabecera y reparte las filas en tres grupos: vencido cuando el número ya es negativo, próximo cuando falta poco y al día cuando todavía hay margen. Como el umbral es una casilla editable, el mismo archivo sirve para un equipo crítico que necesita un mes de antelación y para uno secundario que se puede atender en la misma semana.
| Frecuencia (días) | Próximo servicio | Días restantes el día del servicio | Estado ese día |
|---|---|---|---|
| 60 | Último servicio más 60 | 60 | Al día |
| 90 | Último servicio más 90 | 90 | Al día |
| 180 | Último servicio más 180 | 180 | Al día |
| 365 | Último servicio más 365 | 365 | Al día |
Conviene leer esa tabla al revés, porque así es como funciona en la práctica: el día en que se ejecuta el servicio el contador arranca en la frecuencia y baja un día por cada día que pasa. Con una frecuencia de 60 días, cuando han pasado 45 el contador marca 15 y el equipo sigue al día; cuando han pasado 61 marca menos uno y ya está vencido. Con 365 el mecanismo es idéntico, solo que a otra escala: pasa meses en la zona tranquila y de pronto entra en el aviso. La hoja de ejemplo trae cinco equipos y cuatro frecuencias distintas, y por eso el mismo cálculo tiene que funcionar igual de bien en el rango corto y en el largo.
Aquí está el detalle que hace que la plantilla siga sirviendo dentro de dos años: no lleva fechas escritas a mano ni un «hoy» fijo metido en una celda. La fecha de consulta es un dato de la cabecera y cada fecha del plan sale de un servicio realmente ejecutado. Cuando el técnico termina una intervención, se cambia la fecha de último servicio y la fila entera se reacomoda: el próximo servicio se corre, el contador vuelve a empezar y el estado regresa a la zona tranquila. Nada envejece, porque nada está escrito como si fuera la fecha de hoy.
El pie de la hoja no cuenta filas: cuenta situaciones. Suma cuántas filas están vencidas, cuántas próximas y cuántas al día, y muestra el total. En la hoja de ejemplo hay cinco equipos, de modo que las tres casillas tienen que sumar cinco; si un día suman cuatro o seis, hay una fila con el estado escrito a mano, una fecha mal digitada o una frecuencia en blanco, y ese es el primer sitio donde hay que mirar antes de confiar en el resumen.
Paso a paso
- Abra la hoja y empiece por la cabecera: escriba la fecha de consulta y el umbral de aviso en días. Sin esos dos datos el semáforo no significa nada.
- Enumere equipos y actividades. Una fila por combinación: un compresor con cambio de aceite y cambio de filtro son dos filas, no una con dos tareas.
- Escriba la frecuencia en días: del manual del equipo si existe, de la experiencia del técnico si no, del historial de fallas si lo hay. Una frecuencia inventada solo retrasa el problema.
- Escriba la fecha del último servicio tal como figura en la factura o en la bitácora. Si no hay certeza, use la última revisión conocida y anótelo: es mejor una fecha aproximada y confesada que una inventada.
- Revise que las tres columnas calculadas hayan quedado completas en todas las filas. Una fila sin próximo servicio es una fila que nunca va a avisar.
- Ordene por días restantes de menor a mayor. La primera fila de la lista es la que hay que atender; el resto del orden ya es conversación.
- Después de cada intervención, actualice la fecha de último servicio y el costo real. La fila se reacomoda sola y el plan sigue vivo sin rehacerlo.
Errores comunes
- Escribir la frecuencia en meses cuando la columna pide días. El plan queda cuatro veces más largo de lo que debería y nadie entiende por qué nunca avisa.
- Guardar la fecha en que se programó el servicio en lugar de la fecha en que se hizo. Un servicio programado y no ejecutado corre el calendario sin haber mantenido nada.
- Dejar fuera los equipos que «casi no se usan». Son justamente los que nadie revisa y los que fallan en el peor día.
- Escribir el estado a mano para corregir una fila. Al hacerlo se rompe el conteo del pie y se pierde la única verificación cruzada del archivo.
- Usar actividades genéricas que no dicen qué se hace ni con qué se verifica el trabajo terminado.
- No actualizar la fecha de consulta y creer que el semáforo sigue vigente. Un tablero que se mira con la fecha de la semana pasada es un tablero que engaña.
Cuándo conviene pasar a un software
Funciona muy bien hasta unas pocas decenas de equipos, con un solo responsable y un solo sitio. Cuando el plan crece en cualquiera de esas direcciones empieza a costar más de lo que aporta: dos personas editando el mismo archivo terminan con dos verdades, y un equipo que se mueve entre sedes pierde su historial en el camino.
El salto tiene sentido cuando hace falta historia por equipo —qué se cambió, cuándo y con qué repuesto— y no solo la próxima fecha; cuando hay que emitir órdenes de trabajo y cerrarlas; cuando hay que saber si el repuesto está en bodega antes de programar la parada. Ahí una hoja se queda corta por diseño, no por falta de fórmulas. Kardex Tauro cubre esa parte cuando el mantenimiento pasa a ser un proceso con responsables, repuestos y costos cruzados con el inventario; mientras el plan quepa en una persona y en una pantalla, esta plantilla hace el trabajo.

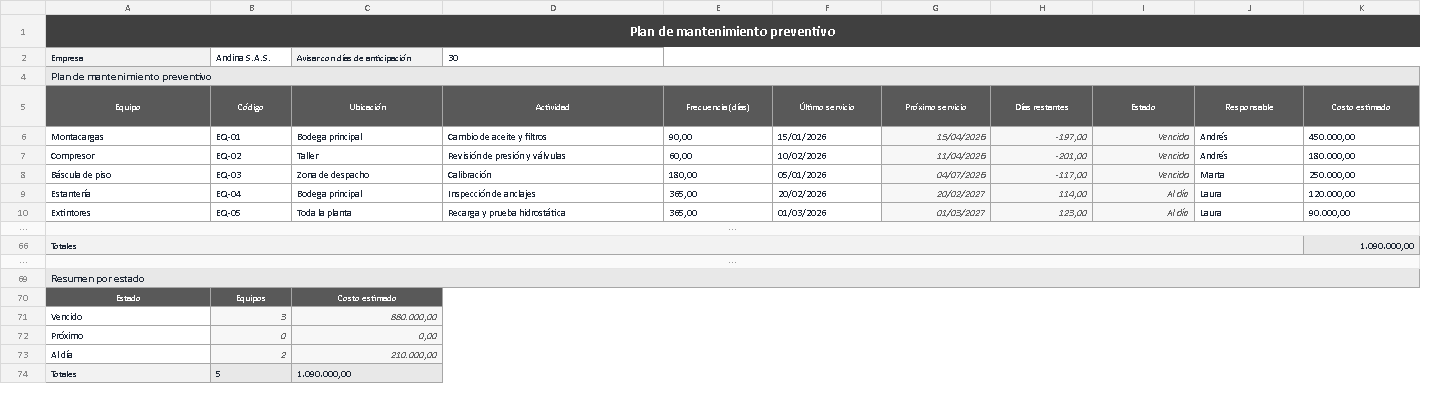

En la captura se ve la hoja tal como se entrega: los parámetros en la cabecera, las filas de equipos con su frecuencia y su último servicio, y a la derecha las tres columnas que se calculan solas, con el color del estado sobre la última. Mire dos cosas antes de cargar sus propios datos: que la columna de días restantes quede ordenada de menor a mayor, porque así la primera fila es la que hay que atender, y que las tres casillas del pie sumen exactamente el número de filas de la tabla. Si esas dos comprobaciones pasan, el plan está bien armado y solo le queda usarlo.
Un plan de mantenimiento no evita que un equipo falle; evita enterarse tarde. Con una frecuencia escrita, una fecha de último servicio y un contador de días, la conversación del lunes deja de ser «creo que al compresor le toca» y pasa a ser «al compresor le quedan quince días». Esa diferencia, repetida todas las semanas, es lo que separa un taller que improvisa de uno que sostiene la operación.
⬇ Descargar la plantilla (Excel .xlsx)
